0 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48 49 50 51 52 53 54 55 56 57 58 [ 59 ] 60 61 62 63 64 65 66 67 68 69 70 71 72 73 74 75 76 77 78 79 80 81 82 83 84 85 86 87 88 89 90 91 92 93 94 95 96 97 98 99 100 101 102 103 104 105 106 107 108 109 110 111 112 113 114 115 116 117 118 119 120 121 122 123 124 125 126 127 128 129 130 131 132 133 134 135 136 137 138 139 140 141 142 143 144 145 146 147 148 149 150 151 152 153 154 155 156 157 158 159 160 161 162 163 164 165 166 167 168 169 170 171 172

плуатирующих организаций) других коммуникаций, находящихся в одном техническом коридоре, в полосе отвода земель для ремонтируемого участка нефтепровода, а также проект производства земляных работ и наряд-допуск экипажам экскаваторов и бульдозеров на производство работ.

Перед разработкой траншеи необходимо восстановить разметку оси ремонтируемого нефтепровода и разбивку оси вскрываемой траншеи с установкой вешек не реже 50 м на равнинной местности и в характерных местах трассы нефтепровода и других коммуникаций (рис. 3.14).

Последовательность и процесс производства земляных работ в основном аналогичны применяемым при укладке вновь прокладываемого участка в отдельную траншею, за исключением двух особенностей:

отвал минерального грунта осуществляется преимущественно в сторону заменяемого нефтепровода;

на скальных грунтах разработку траншеи необходимо вести механическим (а не взрывным) способом.

При укладке нового нефтепровода по отметкам ниже заменяемого трубопровода по дну новой траншеи необхо-

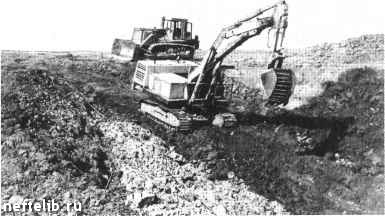

Рис. 3.14. Планировка трассы и разработка траншеи л\я вновь прокладываемого участка нефтепровода в совмещенную траншею



димо оставлять перемычки для предотвращения "сползания" в траншею заменяемого нефтепровода (рис. 3.15) [25]. Расстояние между перемычками должно быть не менее 15 - 20 м для нефтепроводов диаметром до 530 мм включительно и 20 - 25 м для нефтепроводов диаметром более 530 мм. Ширина перемычки зависит от диаметра работающего нефтепровода, типа грунта, дополнительного заглубления h и должна быть поверху не менее 1,0 м.

В зависимости от ожидаемого срока демонтажа отключаемого (отключенного) участка нефтепровода выполняют частичную (техническую) или полную (техническую и биологическую) рекультивацию земель.

В общем случае последовательность и процесс производства вскрышных работ по демонтажу отключенного участка нефтепровода в основном аналогичны применяемым при укладке нового участка нефтепровода в прежнее проектное положение после демонтажа заменяемого участка.

Отличие заключается в том, что вскрытие нефтепровода

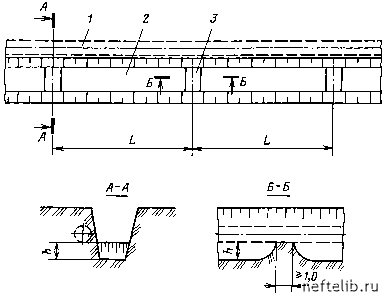

Рис. 3.15. Траншея с перемычками:

1 - заменяемый нефтепровод; 2 - траншея для нового нефтепровода; 3 - земляная перемычка; L - расстояние между перемычками; h - величина заглубления



необходимо выполнить с учетом возможности его демонтажа. Во всех случаях демонтируемый нефтепровод должен быть вскрыт не менее чем на половину диаметра при необходимости (возможности) повторного использования труб дляя других целей, в том числе хозяйственных. С целью их сохранения между стенкой трубы и ковшом сверху и сбоку трубы должно быть выдержано расстояние 15 - 20 см. Сквозной пробой стенок трубы в любом случае недопустим, так как это может привести к выходу оставшейся (скопившейся) нефти, промывочной жидкости или газа с вытекающими отсюда последствиями.

При необходимости повторного использования труб дляя демонтажа нефтепровода диаметром до 377 мм включительно в грунтах естественной влажности достаточно вскрыть трубопровод чуть более половины диаметра, при диаметрах 530- 820 мм - до низа трубы, а при диаметрах 1020 - 1220 мм - ниже низа трубы с частичным подкопом с одной или с обеих сторон.

По мере демонтажа и вывозки демонтированных труб с трассы необходимо немедленно производить засыпку траншеи. На нерекультивируемых землях траншею засыпают минеральным грунтом из отвала и дополнительно в случае необходимости (при демонтаже труб большого диаметра) из резерва грунта, созданного при укладке нового трубопровода, или из карьера; при этом устраивают валик грунта в виде правильной призмы высотой, равной величине возможной осадки грунта. На рекультивируемых землях засыпанный минеральный грунт сначала уплотняют, а затем наносят плодородный слой из временного отвала (при необходимости с последующей биологической рекультивацией).

3.6.2. ДЕМОНТАЖ ОТКЛЮЧЕННОГО УЧАСТКА НЕФТЕПРОВОДА

Демонтаж бывших в эксплуатации нефтепроводов связан с большой технической, пожарной и экологической опасностью. Поэтому работы по демонтажу нефтепроводов необходимо выполнять с большой тщательностью.

Демонтаж нефтепровода начинается с подготовки заменяемого участка к отключению. До отключения нефтепровода необходимо с помощью скребков и разделителей очистить внутреннюю полость участка от пристенных отложений парафина и грязи, так как они при непосредственном демонтаже будут основным источником опасности.

Освобождение участка от нефти необходимо осуществить




0 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48 49 50 51 52 53 54 55 56 57 58 [ 59 ] 60 61 62 63 64 65 66 67 68 69 70 71 72 73 74 75 76 77 78 79 80 81 82 83 84 85 86 87 88 89 90 91 92 93 94 95 96 97 98 99 100 101 102 103 104 105 106 107 108 109 110 111 112 113 114 115 116 117 118 119 120 121 122 123 124 125 126 127 128 129 130 131 132 133 134 135 136 137 138 139 140 141 142 143 144 145 146 147 148 149 150 151 152 153 154 155 156 157 158 159 160 161 162 163 164 165 166 167 168 169 170 171 172
